度假区2016年项目大推进半年度完成情况

        今年以来,度假区按照市委、市政府的工作部署要求,按照“四个年”活动要求,借势、借力、发力。以实施五大专项行动为载体,扎实推进“十件大事”和25个重点项目,不断外塑形象、内增实力、厚植优势。
    根据度假区“项目大推进”计划安排,2016年度假区重点建设项目共25个,其中:9个旅游商贸类项目、10个基础设施公益类项目、3个房产类项目、3个前期谋划类项目,现对今年项目大推进1-6月份目标完成情况进行通报(具体见附表)。
    今年我区列入市重点建设项目共13个,年度投资计划 15.98亿元。1-6月累计完成投资10.06亿元,完成年度计划的62.95 %。

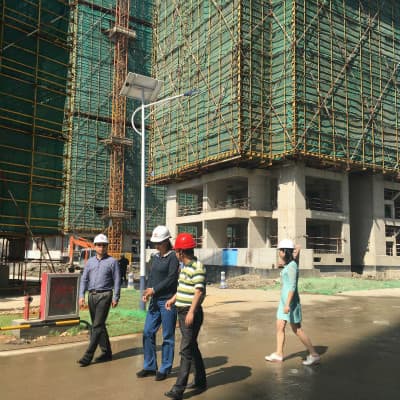

    当月,各工地项目推进总体情况良好,但受梅雨天气影响部分项目实际进展迟缓。如:南太湖旅游综合体,由于连续下雨,游乐场滑道建设未完成;长田漾湿地景区建设工程、鑫远太湖国际健康城配套基础设施一期工程由于梅雨季节持续降水,影响施工,施工进度缓慢;梅东四期因项目前期审批,如节能评估、施工图审查,施工许可证办理等原因,业主变更手续未落实,还未进场施工。鑫远太湖国际健康城——持续照料退休社区(CCRC)项目与原定目标有差距;时光太湖项目尚未签订正式协议。1-6月份,13个市重点建设项目投资完成率虽然超过了时序进度、且略高于全市平均水平,但与其他县区相比还有很大差距,希望度假区上下共同努力、锁定目标、振奋精神,从以下几个方面进一步强化工作力度:
    一、要以项目快速推进为动力,出成效、促发展。围绕“开工、竣工、运营”节点目标,统筹推进25个重点项目,全力推进鑫远国际健康城、发现岛主题乐园、拉风影视城、长田漾湿地公园等一批事关度假区发展的“大事、大项目”。
    二、加大重点项目的谋划力度。从拉开框架着手,谋划建设一批重大基础设施项目,搭建度假大平台。从提升功能出发,利用好临湖特色,抓住生态美景,招引谋划一批重大项目入驻,不断提高知名度和美誉度。
    三、加大各类问题的破难力度。创新方法,借力借势,依托市级部门、借助省级层面力量,通过“走上去、走过去,请下来、请进来”等途径,努力解决项目报批中跨区域、环节多的问题。对于融资难,要多头并进,加大与各类金融机构的对接,促进资金来源多元化。全力争取省重点建设项目,以解决基础设施土地指标的问题。
